Google 2026年6月垃圾内容更新来了:独立站SEO先别乱改,先做这5项检查

Google 2026年6月垃圾内容更新影响全球排名系统独立站需要先观察再诊断

目录

Google 2026年6月垃圾内容更新影响全球排名系统独立站需要先观察再诊断
Google 2026年6月垃圾内容更新影响全球排名系统独立站需要先观察再诊断

如果你这两天打开Google Search Console,发现自然点击、关键词排名或曝光开始波动,先不要急着删文章、改标题、换模板、否定外链。

Google Search Status Dashboard显示,Google在美国太平洋时间2026年6月24日09:00开始发布June 2026 spam update,影响Ranking,适用于全球和所有语言,预计需要几天完成。换算成北京时间,大约是2026年6月25日00:00开始。

这不是一次普通的“站长圈消息”,而是Google官方状态页记录的排名系统事件。对中国出海品牌、B2B外贸站、DTC独立站和Shopify/WordPress站来说,正确动作不是“马上大改”,而是先判断:你的波动到底是算法更新、技术问题、季节性变化,还是站内内容和外链真的踩到了spam policy。

如果团队正在做Google SEO/GEO优化,这次更新更适合当成一次内容资产和搜索合规体检:哪些页面只是为了覆盖关键词?哪些AI批量内容没有真实经验?哪些外链或第三方内容可能被系统重新评估?这些问题,比单纯盯某个关键词升降更重要。

这次Google更新到底发生了什么?

按Google官方状态页信息,这次更新有4个关键点:

维度官方信息对独立站的含义
更新时间2026-06-24 09:00 PDT开始北京时间2026-06-25起可进入观察窗口
更新类型Spam update重点不是页面体验小修,而是垃圾内容和操纵行为识别
影响范围Ranking可能体现在排名、曝光、点击和询盘入口变化
适用范围全球、所有语言中文团队运营的英文站、多语言站、本地化站都需要关注

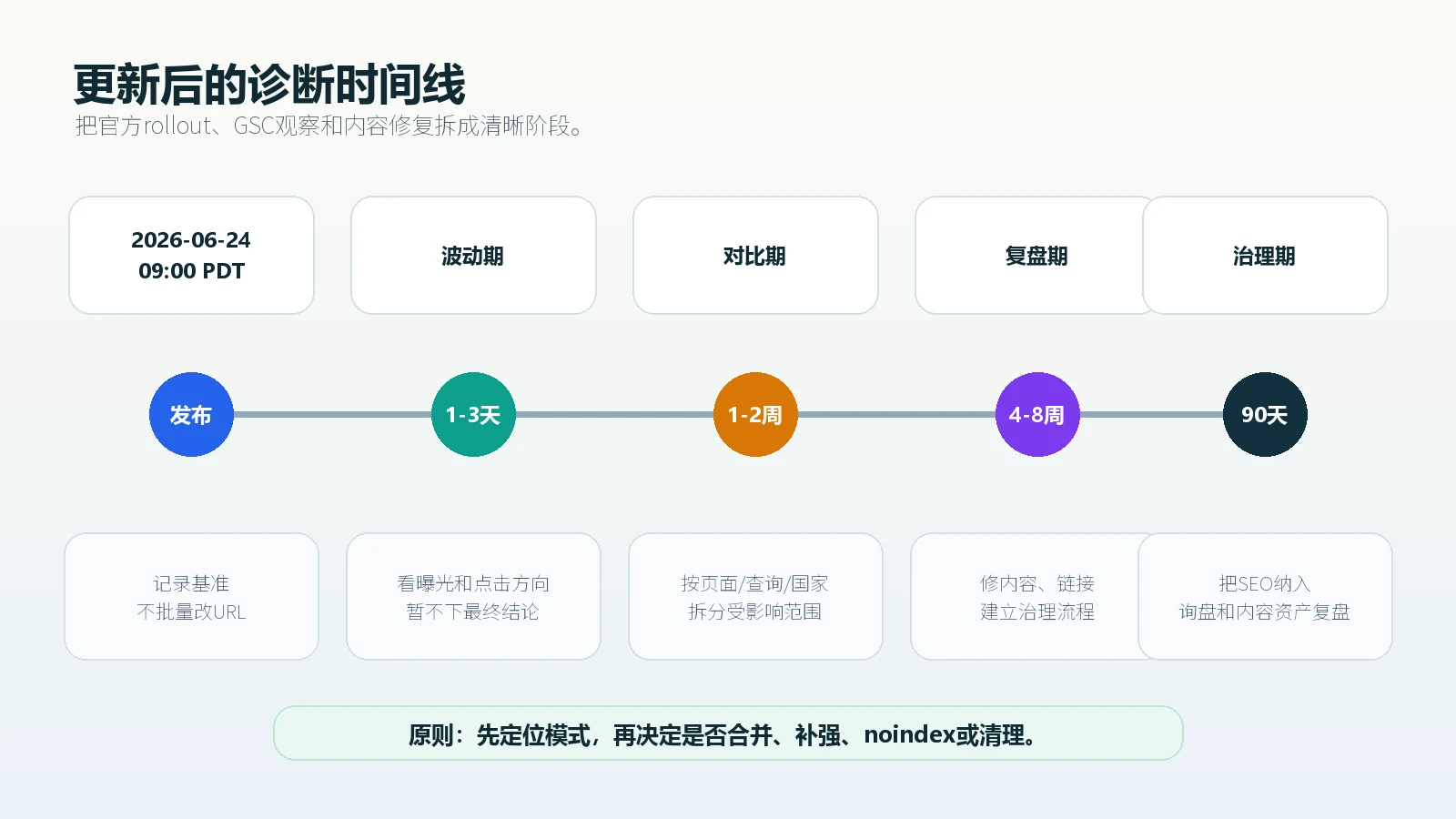

Google 2026年6月垃圾内容更新从发布到观察和诊断的时间线
Google 2026年6月垃圾内容更新从发布到观察和诊断的时间线

Google在spam update说明中提到,它的自动系统会持续检测搜索垃圾内容;当这些系统有比较重要的改进时,就会发布spam update。Google也提醒,更新后出现变化的网站,应检查是否符合spam policies;违规网站可能排名降低,甚至不出现在结果中。即使修复后,也可能需要几个月时间,系统才会重新学习网站是否持续符合政策。

所以这次更新不适合用“今天掉了多少”来下结论。更稳的做法是:先用几天到几周观察趋势,再把受影响页面和查询拆开看。

独立站最容易踩中的不是“黑帽”,而是低价值规模化内容

很多品牌主听到spam update,会以为只针对黑帽站、采集站、PBN或明显作弊网站。这个判断太窄。

Google的spam policies覆盖的不只是恶意站点,也包括很多“看起来像正常SEO,但本质上主要为了操纵搜索排名”的做法,例如关键词堆砌、门页、链接垃圾、隐藏文本、批量生成低价值页面、网站声誉滥用、薄弱联盟内容、欺骗性跳转、用户生成垃圾内容等。

对出海独立站来说,现实风险通常长这样:

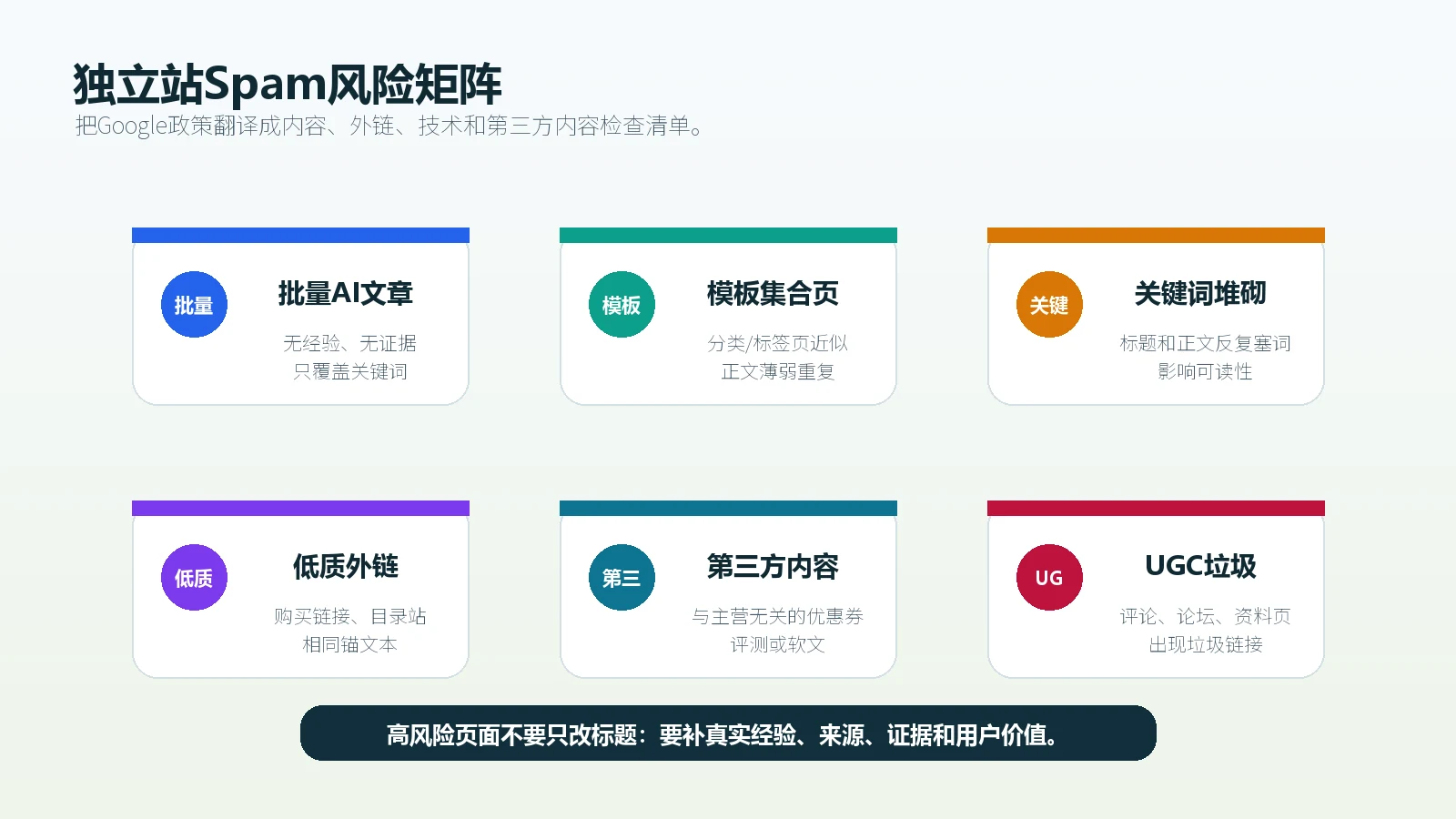

独立站在Google垃圾内容更新中需要排查的内容外链和技术风险矩阵
独立站在Google垃圾内容更新中需要排查的内容外链和技术风险矩阵
风险类型独立站常见表现为什么危险
批量AI文章一次性生成大量行业词、城市词、对比词文章,但没有产品经验和证据内容看似覆盖关键词,实际没有新增价值
模板化集合页Shopify分类页、标签页、筛选页标题不同,正文和商品几乎一样可能形成大量重复、薄内容或近似门页
关键词堆砌首页、服务页、博客反复塞“best / top / manufacturer / supplier”影响可读性,也可能被视为操纵排名
链接垃圾购买外链、低质量客座文章、目录站批量提交、站群互链链接带来的排名收益可能被系统削弱或归零
低价值翻译页多语言页面只做机器翻译,没有本地市场信息、FAQ、案例对当地用户帮助有限,容易同质化
第三方内容在高权重官网挂与主业务无关的优惠券、评测、软文可能触发网站声誉滥用风险
UGC垃圾评论区、论坛、问答区出现广告链接、博彩、成人、仿牌内容站长未必主动发布,但网站仍要治理

真正要避免的不是“做SEO”,而是把SEO做成“搜索引擎优先、用户价值靠后”。Google在有用内容文档中明确说,SEO可以帮助搜索引擎发现和理解内容,但应该应用在人本内容上,而不是搜索引擎优先内容上。

这也是为什么我们一直建议出海品牌做非同质化内容:把产品测试、客户问题、真实案例、使用场景、售后数据、行业经验做成证据,而不是用AI把公开资料换一种说法。

排名波动后,先做5项检查,不要马上大改站

Google自己的流量下降诊断文档提到,自然搜索流量下降可能来自算法更新、技术问题、安全问题、spam问题、季节性或需求变化。也就是说,看到曲线下跌,不等于马上判定“被惩罚”。

建议按下面5步处理。

1. 先锁定观察窗口,不要用一天数据定生死

这次更新从2026年6月24日09:00 PDT开始,Google说可能需要几天完成。独立站团队至少要把观察窗口分成三段:

时间段建议动作不建议动作
发布当天到3天内记录基准数据,观察曝光、点击、平均排名方向批量删文章、改URL、换主题
更新完成前后1-2周对比受影响页面、查询、国家和设备用单个关键词排名做判断
4-8周根据页面类型做内容和链接修复因短期反弹或下跌频繁推翻策略

在Search Console里,先导出更新前28天、更新后7天、更新后28天的数据。重点看页面和查询组合,而不是只看总点击。

2. 把下降拆成页面、查询、国家和品牌词

总流量下降只能说明“有问题”,不能说明“哪里有问题”。

建议先拆4个维度:

  • 页面:是博客掉,还是分类页、产品页、首页、服务页掉?
  • 查询:是品牌词掉,还是非品牌词掉?
  • 国家:是美国、英国、澳洲等核心市场掉,还是所有市场同步掉?
  • 设备:是移动端问题,还是桌面端也同步下滑?

如果只有一批博客文章下降,优先检查内容质量、搜索意图匹配和同质化问题。
如果整个站点大范围下降,再检查技术抓取、安全问题、手动措施、垃圾外链、站点结构和第三方内容风险。
如果品牌词也明显下降,要额外排查首页索引、服务器稳定性、品牌搜索需求变化和SERP展示变化。

这一步也能帮助你判断独立站SEO优化到底是在修“内容问题”,还是在修“技术和运营体系问题”。

3. 先排除技术、安全和手动措施,不要把所有波动都归因给算法

在正式改内容之前,先检查这些基础项:

检查项工具位置判断重点
Manual actionsGoogle Search Console是否有人工操作通知
Security issuesGoogle Search Console是否被检测到恶意软件、钓鱼或安全问题
Page indexingGoogle Search Console是否突然出现noindex、404、重定向、canonical异常
Crawl statsGoogle Search Console服务器错误、抓取量是否异常
robots.txt / sitemap站点文件和GSC是否误屏蔽重要目录或提交了错误URL
GA4 / 服务器日志数据分析是否只是追踪代码、统计口径或服务异常

很多团队看到排名掉,就直接重写文章。但如果真正原因是noindex、模板 canonical 错误、服务器间歇性502、站点被注入垃圾页面,改文章没有意义。

4. 内容审计要问Who、How、Why

Google建议用Who、How、Why评估内容:谁创建了内容,内容如何产生,为什么创建。这不是写给Google看的形式主义,而是判断页面是否有可信价值的简洁方法。

落到独立站,可以这样问:

问题合格页面应该有高风险页面通常是
Who有明确品牌、作者、团队或专家背景看不出谁负责,只有泛泛SEO文案
How有产品测试、案例、数据、图片、流程、来源说明只是AI改写公开资料,没有验证过程
Why为了解决买家选型、使用、比较、采购问题主要为了覆盖某个关键词

例如,一篇“best outdoor power station for camping”的文章,如果只是把10个产品参数拼成列表,价值很弱;如果补充真实户外场景、电池容量换算、设备功耗、充电时间、运输限制、客户问题和售后数据,就更接近有用内容。

这也是为什么不能只依赖第三方SEO工具的分数。工具可以帮你发现标题、字数、关键词、外链和技术问题,但不能替你判断内容是否真的解决了用户问题。

5. 链接和第三方内容要做“风险清单”,不是一键否定

Spam update可能会影响链接垃圾,但不代表所有排名下降都应该马上提交大量disavow。

更好的做法是先做链接和第三方内容风险清单:

  • 最近6-12个月是否购买过低质量外链?
  • 是否有大量相同锚文本指向核心页面?
  • 是否有客座文章、目录站、资源站、论坛签名等批量链接?
  • 是否在官网挂过与主营业务不相关的第三方内容?
  • 是否允许评论、问答、论坛、用户资料页产生可索引垃圾页面?
  • 是否有被黑客注入的隐藏链接、跳转或页面?

如果你明确知道某批链接是人为操纵排名而来,应该停止继续购买和发布,并保留清理记录。对于大量未知外链,不要因为工具提示“toxic”就一键否定,先确认来源、锚文本、页面上下文和是否真的与人为操作有关。

出海独立站的90天修复节奏

如果更新后确认某些页面受影响,不建议今天改一批、明天删一批、后天又恢复。Spam update后的恢复通常需要系统重新学习网站长期状态,所以修复应该有节奏。

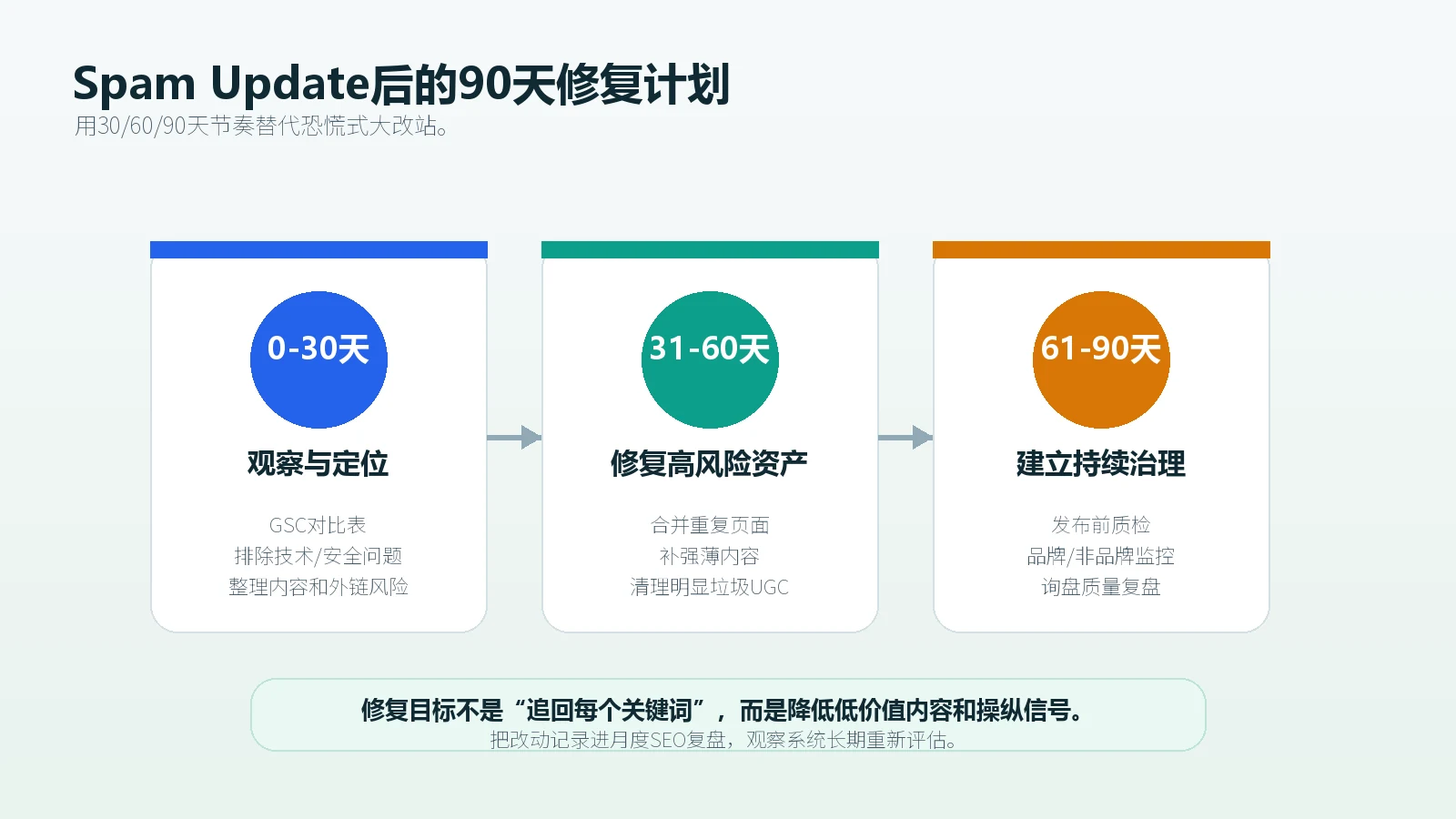

Google垃圾内容更新后独立站SEO可以按30天60天90天推进修复
Google垃圾内容更新后独立站SEO可以按30天60天90天推进修复
阶段目标关键动作
0-30天找准问题,不做盲改建立GSC对比表、标记受影响页面、排除技术和安全问题、整理内容与外链风险清单
31-60天修复高风险资产合并重复页面、重写薄内容、补充真实经验和证据、清理明显垃圾UGC、停止低质量外链动作
61-90天建立持续治理固定内容审计模板、建立发布前质检、监控品牌词/非品牌词、把SEO与询盘质量一起复盘

内容修复不是简单加字数。更有价值的动作包括:

  • 把多个近似关键词页面合并成一个更完整的解决方案页;
  • 给产品/分类页补充真实应用场景、选型逻辑、FAQ和售后问题;
  • 删除或noindex没有搜索价值、没有用户价值、无法补强的低质量页面;
  • 给AI辅助内容增加人工验证、数据来源、作者责任和更新记录;
  • 把只为排名存在的城市页、地区页、标签页重新纳入清晰站点结构;
  • 对外链建设从“数量”转向行业相关性、品牌提及和真实PR。

这套修复还要和经营指标连起来。自然流量下降不一定等于业务下降,某些低质流量消失反而可能让询盘质量提升。建议用SEO ROI模型把自然流量、非品牌词、询盘质量、内容复用和AI搜索可见性放在一起看,不要只盯一条点击曲线。

Iwish建议:把这次更新当成一次搜索资产体检

这次June 2026 spam update对独立站最大的提醒是:Google自然搜索越来越不适合“低成本批量铺内容 + 买链接 + 等排名”的打法。

对真正想长期做海外市场的品牌来说,SEO应该回到三件事:

  1. 页面是否真的帮助买家完成判断?
  2. 内容是否有品牌自己的经验、数据和证据?
  3. 搜索流量是否能转化成询盘、复购、品牌搜索和AI可见性?

如果你的站点过去一年大量上AI文章、批量建本地化页面、购买外链、复制供应商描述,或者让第三方内容寄生在官网上,这次更新值得认真排查。
如果你的站点内容本身有真实经验,只是短期波动,就不要因为几天数据恐慌式改站。先观察、分组、验证,再做结构化修复。

Iwish更建议把spam update应对流程固定下来:每次Google官方更新后,先做Search Console对比,再做内容/技术/外链三类审计,最后把改动记录进月度SEO复盘。这样团队不会被单个关键词牵着走,也能把SEO从“排名抢救”升级为“搜索资产治理”。

FAQ

这次Google 2026年6月Spam Update已经完成了吗?

截至本文写作时,Google官方状态页显示更新已于2026年6月24日09:00 PDT开始,预计需要几天完成。由于 rollout 过程中数据可能波动,不建议只用发布后1-2天的数据判断最终影响。

Spam Update是不是等于网站被惩罚?

不一定。Spam update是Google垃圾内容识别系统的更新,可能导致某些页面或站点排名变化。只有Search Console里出现Manual actions,才是明确的人工措施。没有手动措施,也可能因为系统重新评估内容或链接而排名变化。

如果排名下降,应该马上删除低质量文章吗?

不要直接批量删除。先判断页面是否有流量、询盘、外链、品牌价值和可修复空间。能合并的合并,能补强的补强,完全没有价值且无法修复的页面,再考虑删除、noindex或重定向。

AI生成内容会不会被这次更新打击?

问题不在于“是否用了AI”,而在于内容是否主要为了操纵排名、是否缺少原创价值、是否没有人工验证和责任主体。AI辅助可以存在,但批量生成低价值页面、没有真实经验和证据,风险会更高。

外链工具提示toxic backlinks,要不要马上disavow?

不要只看工具分数。先确认链接是否来自你主动购买、交换、批量发布或明显操纵排名的行为。对无法确认的人为垃圾外链,不建议一键否定。更重要的是停止继续做低质量外链,并把资源转向真实品牌提及、数字PR和行业相关内容。
