Reddit热议 Mandatory EU Button:Shopify独立站别只装按钮,要把撤回、退款和风控接上

Mandatory EU Button要求Shopify独立站把欧盟电子撤回入口接入订单退款风控和客服流程

目录

Mandatory EU Button要求Shopify独立站把欧盟电子撤回入口接入订单退款风控和客服流程
Mandatory EU Button要求Shopify独立站把欧盟电子撤回入口接入订单退款风控和客服流程

2026年6月,Reddit r/ecommerce 里一条关于“Mandatory EU Button”的帖子,把一个很多独立站团队还没排进开发计划的合规问题推到了台前:面向欧盟消费者在线销售的店铺,需要提供清晰可见的电子撤回功能,而不是只在页脚放一个 Contact us。

这件事不是 Reddit 的“运营小道消息”。欧盟 Directive (EU) 2023/2673 已经要求成员国从 2026 年 6 月 19 日起适用相关措施;Shopify 官方帮助文档也明确提醒,向欧盟消费者在线销售商品、服务或数字内容的商家,无论公司是否设在欧盟,都要关注电子撤回功能、两步确认和自动确认回执。

对中国出海品牌来说,真正的问题不是“按钮放在哪里”这么简单。

如果你在 Shopify 上只临时加一个按钮,但没有接订单状态、退款规则、访客订单验证、邮件回执、仓库发货和风控日志,最终可能会出现更糟的情况:消费者能点按钮,却没有被正确记录;订单已经发货,客服不知道是否该拦截;访客买家找不到入口;机器人批量提交撤回请求;法务和运营都拿不出确认时间证据。

如果你还没有看过基础要求,可以先看 Iwish 已经整理过的欧盟撤回按钮说明。本文重点不重复法规背景,而是拆解 Reddit 讨论里暴露出来的执行风险:按钮上线以后,Shopify 独立站到底要把哪些系统和流程接上。

Mandatory EU Button为什么不是一个普通售后按钮?

Reddit 帖子下面最典型的反应有三类:

  • “订单已经发货了,买家还能点吗?”
  • “我已经有 Contact form,够不够?”
  • “让未登录用户也能提交,会不会被机器人和恶意买家滥用?”

这三个问题说明,很多商家把 Mandatory EU Button 理解成了“客服入口”。但从欧盟和 Shopify 官方说明看,它更接近一个电子版撤回流程入口:消费者要能在线发出撤回声明,商家要让消费者确认提交,并在提交后通过电子邮件等耐久媒介发送确认。

也就是说,它至少包含四层:

层级商家需要实现什么如果只放一个普通按钮会怎样
入口层清晰、容易找到的按钮或链接买家找不到,或被认为被刻意隐藏
声明层收集姓名、订单/合同信息、电子联系方式等必要信息后台无法确认对应订单,客服需要反复人工追问
确认层第二步确认,例如“确认撤回”用户误点、重复提交、证据链不完整
回执层自动发送包含内容、日期和时间的确认争议发生时难以证明买家何时提交、提交了什么

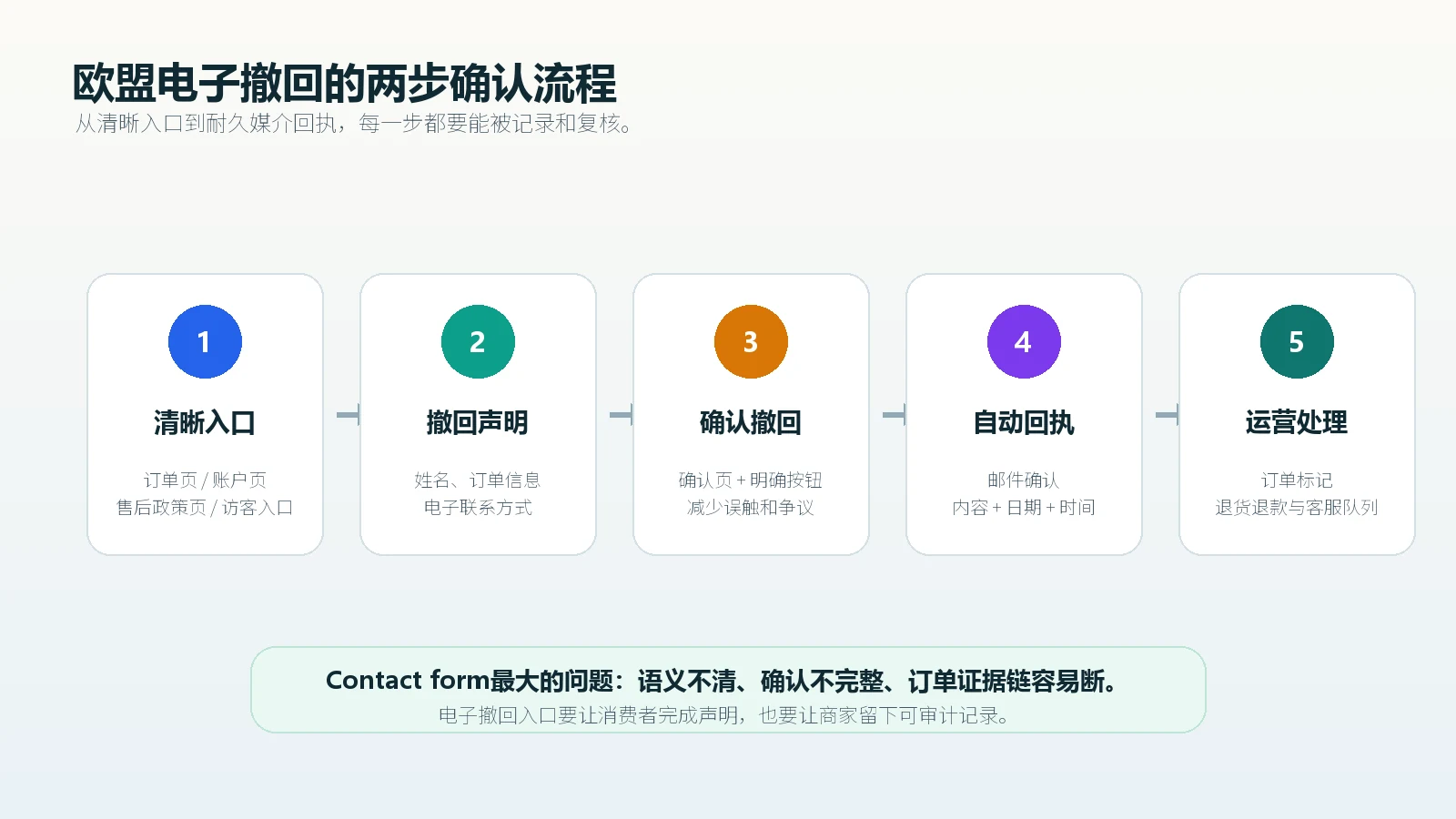

Mandatory EU Button从入口到自动回执的两步确认流程
Mandatory EU Button从入口到自动回执的两步确认流程

这也是为什么“放一个联系表单”通常不是稳妥方案。联系表单可能能收集信息,但它不一定具备清晰的撤回语义、不一定有二次确认、不一定自动生成可审计回执,也不一定把订单状态同步给客服、仓库和退款流程。

Reddit讨论真正提醒了什么?

这条 Reddit 讨论的价值,不在于它替代官方法规解读,而在于它把商家真实会踩的坑暴露出来了。尤其是 Shopify 独立站团队,最容易低估下面五个问题。

1. “已经发货”不是隐藏按钮的理由

有商家问:如果订单已经发货了,是否还要让消费者使用撤回按钮?

这里要分清两个概念:按钮是消费者表达撤回意愿的在线渠道,退款、退货、折旧、例外商品、运费承担,则是后续权利和履约规则问题。许多商品的撤回期与消费者收到商品后的 14 天有关,并不因为商家已经发货就自动消失。

实际运营上,按钮不应该简单按“已发货”隐藏。更合理的做法是:

  • 允许消费者提交撤回请求;
  • 在确认页和自动邮件中提示下一步退货说明;
  • 后台把订单标记为 withdrawal_requested
  • 仓库判断是否还能拦截发货;
  • 如果已经签收,则进入退货和退款审核;
  • 对特殊品类、定制商品、密封商品、数字内容等例外情况,提前让法务确认页面文案和处理规则。

这不是要商家无条件立刻退款,而是要把“消费者提交撤回声明”与“商家根据规则处理退款/退货”分成两个可追踪动作。

2. Guest checkout不能被排除在外

很多 Shopify 店铺的售后入口放在客户账户里。但跨境电商里,访客下单非常常见。如果 Mandatory EU Button 只能登录后使用,访客订单就会被卡住。

更稳的方式是提供无需登录也可访问的撤回入口,但加上订单验证:

验证项建议做法目的
订单号要求填写订单号或订单确认页中的唯一信息关联真实订单
邮箱必须匹配下单邮箱防止随意提交
国家/市场判断是否属于欧盟消费者交易减少非适用订单误触发
简单风控限速、验证码、IP/设备异常识别降低批量滥用
自动日志记录提交时间、内容、IP、订单状态留存处理证据

这里的关键不是把入口做得很复杂,而是在“消费者容易使用”和“后台能确认真实订单”之间找到平衡。

3. 自动回执比很多商家想象中更重要

欧盟要求的不是“收到后人工回复一下”。电子撤回流程里,商家需要在消费者提交后,通过耐久媒介发送确认,通常就是邮件。回执里至少应该保留提交内容、日期和时间。

对独立站运营来说,自动回执有两个作用:

  • 给消费者明确预期,减少重复催促;
  • 给商家留下证据,避免后续争议时只靠客服聊天记录。

建议把回执邮件拆成固定字段:

  • 订单号;
  • 提交人姓名;
  • 下单邮箱;
  • 提交时间和时区;
  • 撤回声明内容;
  • 后续退货/退款步骤;
  • 客服联系渠道;
  • 不同品类例外或审核说明。

这封邮件不应该写得像营销 EDM,也不应该塞促销信息。它是合规和售后证据的一部分。

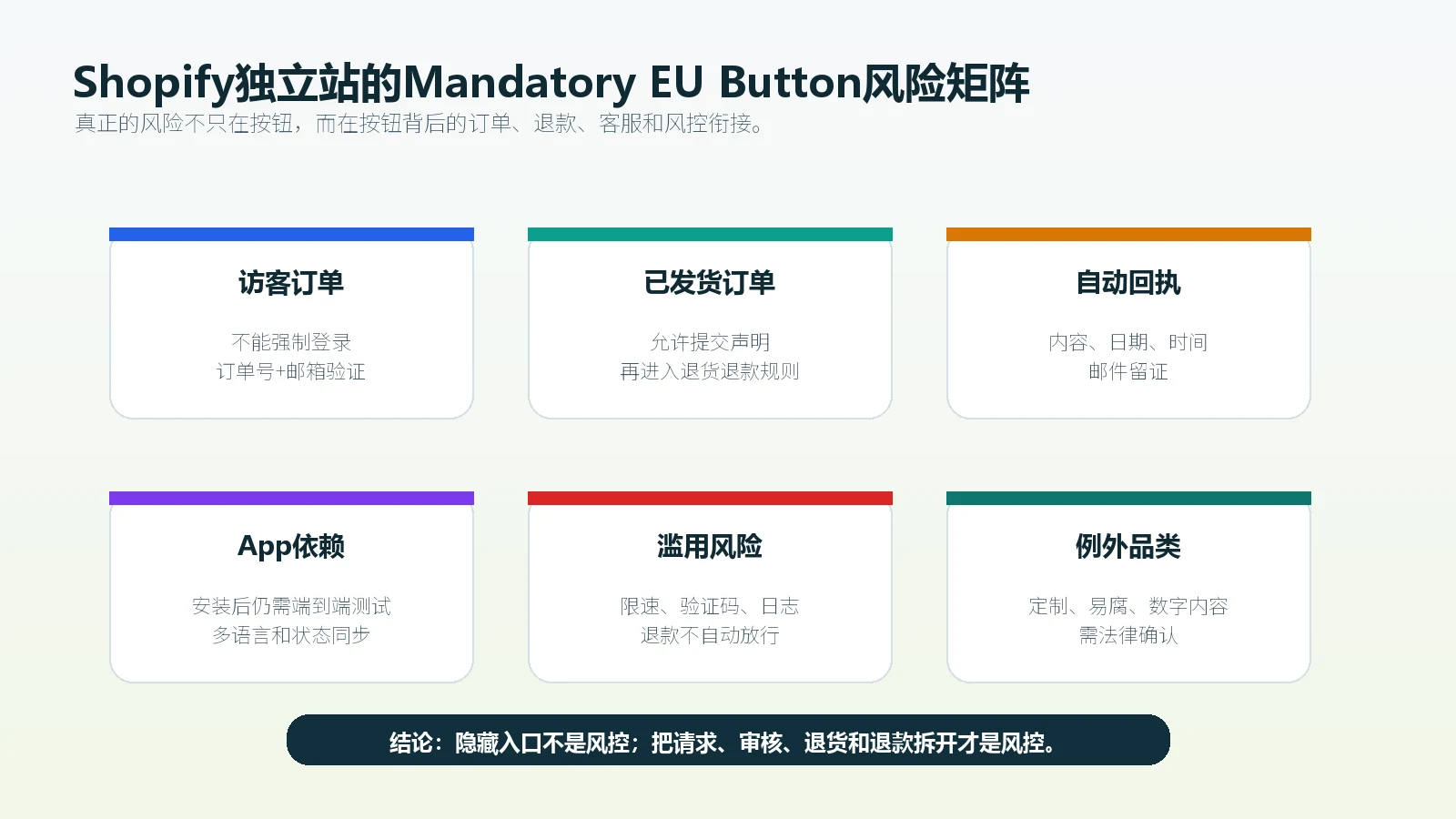

Shopify独立站处理Mandatory EU Button时需要同时管理订单状态、退款、客服和风控
Shopify独立站处理Mandatory EU Button时需要同时管理订单状态、退款、客服和风控

4. 安装App不等于流程完成

Reddit 帖子里也提到,Shopify 可能需要用第三方 App 或自定义开发来补这个入口。这个判断是现实的,但不能把 App 当成“合规完成”的全部。

你至少要测试这些场景:

  • 德国、法国、西班牙、意大利等不同欧盟市场是否都能看到入口;
  • 多语言页面里的按钮和确认文案是否准确;
  • 访客订单和登录订单是否都能提交;
  • 已发货、未发货、部分发货、已退款订单是否能进入不同状态;
  • 回执邮件是否成功发送,是否被记录到客服系统;
  • 撤回请求是否同步到 ERP、WMS、客服工单或人工处理表;
  • 手机端是否容易找到入口;
  • 特殊品类是否有单独提示或审核分支。

如果你的 Shopify 主题、客户账户、订单状态页和售后页面本来就比较混乱,Mandatory EU Button 会把这些问题放大。涉及主题、结账页和客户账户改动时,可以参考 Iwish 关于 Shopify Rollouts 的思路,把合规入口也纳入排期发布、灰度测试和回滚计划,而不是直接在生产站上临时硬改。

5. 风控不能靠隐藏入口解决

有商家担心:如果按钮对未登录用户开放,会不会被机器人或恶意买家批量滥用?

担心是合理的,但解决方式不是把按钮藏起来。更合理的是在提交层和履约层做风控:

  • 表单限速;
  • 订单号和邮箱双重匹配;
  • 对短时间高频提交做拦截;
  • 使用 Turnstile 或类似反机器人验证;
  • 提交后只进入“撤回请求已收到”,不直接自动退款;
  • 退款动作仍由订单状态、退货状态、支付风控和客服审核共同决定;
  • 记录所有处理动作,方便后续复盘。

这和支付风控逻辑类似:入口要可用,但高风险动作不能无条件自动执行。尤其当 AI 购物、自动化支付和代理下单逐步进入欧洲电商场景后,商家更要把授权、支付、撤回、退款和风控作为一条链路看,而不是只盯着单个按钮。Iwish 之前分析过 Agentic Payment 对支付授权和信任链路的影响,这类思路同样适用于售后撤回流程。

Shopify独立站应该怎么落地?

如果现在是 2026 年 6 月 25 日,这项要求已经不是“未来待办”,而是应该进入上线后检查。建议 Shopify 独立站按 5 个模块拆解。

模块一:前台入口

入口不要只放在页脚。更稳的组合是:

  • 页脚保留“撤回/退货”入口;
  • 订单状态页提供订单级入口;
  • 客户账户订单详情页提供入口;
  • 售后政策页提供清晰说明;
  • 访客订单通过订单号和邮箱访问撤回页面;
  • 多语言站点按本地语言展示按钮和确认文案。

按钮文案要直白,避免写成模糊的“Contact support”。英文站可以用 “Withdraw from contract” 或 Shopify 官方建议语义接近的表达;德语、法语等市场建议让本地法律或语言人员确认。

模块二:撤回声明表单

表单不要过度收集信息。目标是识别订单、确认消费者身份、记录撤回声明。

建议字段包括:

字段是否建议必填说明
订单号关联 Shopify order
下单邮箱访客订单验证核心字段
姓名与订单或消费者身份对应
商品/合同信息可以由订单号自动带出,也可让消费者确认
撤回声明可用固定声明模板,减少误填
联系方式用于发送电子确认
原因撤回权通常不应以填写原因为前提,可作为可选项

关键点:不要把“填写原因”做成必填门槛,也不要用复杂字段阻碍消费者提交。

模块三:二次确认

用户提交表单后,不建议立即完成。应该进入确认页,让用户检查信息,并通过一个明确按钮完成最终提交。

确认页需要展示:

  • 订单号;
  • 商品/合同信息;
  • 消费者姓名和邮箱;
  • 撤回声明;
  • 提交后将收到邮件确认;
  • 后续退货/退款处理说明;
  • “确认撤回”或等效清晰按钮。

这一层可以减少误触,也能强化证据链。

模块四:后台状态和客服协同

按钮提交以后,后台至少要产生一个状态,而不是只发一封邮件给客服。

建议状态流如下:

  1. withdrawal_requested :消费者已提交;
  2. withdrawal_acknowledged :系统已发送自动回执;
  3. return_instruction_sent :客服或系统已发送退货说明;
  4. return_received :仓库已收到退货;
  5. refund_reviewed :退款审核完成;
  6. refund_completedwithdrawal_rejected_with_reason :流程结束。

Mandatory EU Button上线前后需要检查入口、确认、回执、订单状态和退款风控
Mandatory EU Button上线前后需要检查入口、确认、回执、订单状态和退款风控

如果你正在做Shopify独立站搭建,不要把这个需求留到最后再补。它会影响主题入口、订单页、邮件模板、客户账户、客服工单和退款流程,最好在站点信息架构和售后政策阶段就一起设计。

模块五:合规文案和品类例外

欧盟撤回权并不是所有商品都按同一规则处理。定制商品、易腐商品、拆封后不适合退回的商品、部分数字内容等,可能涉及不同例外或条件。

这里不要让开发人员自己写结论。更稳的做法是:

  • 法务或专业顾问确认适用品类和例外;
  • 页面文案区分“一般撤回入口”和“特殊品类处理说明”;
  • 表单提交不阻断,但后台审核要能识别例外;
  • 客服话术和邮件模板保持一致;
  • 多语言市场不要只机翻中文政策。

一张表判断你的店铺是否只是“装了按钮”

检查项只装按钮的表现可运营闭环的表现
入口页脚一个模糊链接页脚、订单页、账户页、访客入口都有清晰路径
文案Contact us 或 Return request明确表达撤回/withdrawal
确认点完直接提交表单提交后还有确认页和确认按钮
回执人工邮件或无邮件自动发送包含内容、日期、时间的确认
订单状态客服手动查邮件自动标记订单并进入处理队列
访客订单必须登录订单号 + 邮箱验证后可用
已发货订单隐藏入口允许提交,进入退货/退款流程
风控要么全放开,要么藏起来限速、验证码、匹配验证、人工审核
多语言英文单页EU主要市场语言和政策一致
证据链零散聊天记录表单、邮件、日志、订单状态可追踪

如果这张表里你有三项以上还停留在左侧,说明当前不是合规体验,而只是 UI 补丁。

对中国出海品牌的实际建议

很多中国品牌把欧洲合规问题交给客服或法务处理,技术团队只在最后加入口。这种分工在 Mandatory EU Button 上风险很高,因为它横跨前端、订单、邮件、客服、仓储、支付和退款。

建议品牌按优先级做三件事。

第一,先做“是否受影响”的快速盘点:

  • 是否面向欧盟消费者销售;
  • 是否有 EU 市场、货币、语言、配送国家;
  • 是否支持访客下单;
  • 是否有数字内容、定制商品、易腐商品等特殊品类;
  • 是否有欧盟本地仓或跨境直发;
  • 是否有客服系统、ERP、WMS、支付系统需要同步。

第二,做一个最小可用闭环:

  • 清晰入口;
  • 撤回声明表单;
  • 二次确认;
  • 自动邮件回执;
  • 订单状态标记;
  • 人工处理队列;
  • 处理日志。

第三,再做运营优化:

  • 多语言文案;
  • 特殊品类规则;
  • 客服 SOP;
  • 退款和退货自动化;
  • 风控策略;
  • 数据看板;
  • 定期抽查。

如果你的欧洲业务已经有一定订单量,Mandatory EU Button 不应该只由开发临时完成,而应该纳入品牌独立站出海一站式运营里的合规体验、用户信任和售后履约体系。欧洲用户对退货、撤回、隐私和支付授权都更敏感,一个看似小的按钮,背后其实是品牌是否可信、是否专业、是否长期经营欧洲市场的信号。

7天内可以先做什么?

如果你现在还没上线,不建议先追求“完美自动化”。先把风险最大的断点补上。

时间动作输出
第1天确认是否面向欧盟消费者销售,梳理适用品类EU市场和品类清单
第2天确认入口位置和多语言文案页面入口方案
第3天搭建撤回表单和二次确认页可提交的最小流程
第4天配置自动邮件回执可审计的确认邮件
第5天接入订单状态和客服队列后台处理流程
第6天测试访客订单、已发货订单、特殊品类场景测试记录
第7天加入限速、验证码、日志和处理 SOP风控与运营手册

这 7 天目标不是拿到法律结论,而是先避免“消费者没有清晰电子撤回入口、提交后没有确认、后台没有记录”的基础风险。

FAQ

1. 公司不在欧盟,也要做 Mandatory EU Button 吗?

如果你的线上商店向欧盟消费者销售,Shopify 官方说明提醒这类要求可能适用,并且不以商家所在地是否在欧盟为唯一判断标准。具体适用范围、例外和本地成员国执行细节,建议让法律顾问确认。

2. 已发货订单还要让消费者点撤回按钮吗?

不要简单按“已发货”隐藏入口。按钮是提交撤回声明的渠道,后续是否退货、何时退款、是否有例外,应按商品类型、订单状态和适用法律处理。后台流程要能区分“收到撤回请求”和“完成退款”。

3. 联系表单可以替代撤回按钮吗?

通常不建议只依赖普通联系表单。电子撤回功能需要清晰语义、易找到、二次确认和提交后的自动确认回执。普通联系表单往往缺少这些要素,也难以形成订单级证据链。

4. Shopify装一个App就够了吗?

App可以解决入口或表单问题,但不一定覆盖多语言、访客订单、自动回执、订单状态、客服工单、退款审核和风控日志。安装后仍要做端到端测试。

5. 会不会增加欺诈和恶意退款?

会增加一个新的提交入口,但这不是隐藏入口的理由。应通过订单号和邮箱匹配、限速、验证码、风控审核、退货确认和支付退款规则来控制风险。

6. 所有商品都必须允许撤回吗?

不一定。欧盟消费者撤回权存在例外品类和条件,例如部分定制、易腐、拆封后不适合退回的商品或数字内容。页面文案和后台审核要让法律顾问确认,不能由运营或开发凭经验判断。

来源参考

本文用于独立站运营和技术落地参考,不构成法律意见。涉及具体商品例外、成员国执行、罚则和争议处理,请以当地法律顾问意见为准。
